BIM正向是指项目全过程依托于三维平台的设计方式。相对传统二维cad设计,BIM正向设计可以提供信息更完善,施工可能性更强的模型;可以在设计阶段提前解决施工阶段可能遇到的问题;甚至可以通过工程管理平台,实现可视化交底及科学的项目管理等工作,大大提高了设计,施工以及业主的沟通效率。
BIM正向设计适用性
1.高标准化,库内复用产品的项目
2.前期条件成熟,各方沟通顺畅无明显阻碍的项目。
在项目启动过程中,根据旭辉集团BIM标准文件进行实施,标准分别为:模型交付标准,构件分类交付颗粒度及BIM信息精度标准。
标准项目样板文件
同时,软件平台上还应用了旭辉BIM协同管理平台及旭辉模型检查工具
模型组织管理
各专业采用专门的项目样板进行设计。且所有构件所属专业进行明确划分。
如楼梯构件,建筑模型中仅表达面层及栏杆扶手,结构模型中表达楼梯主体。
前置机电设计
在方案阶段,提前协同机电与建筑结构专业:判断空调新风设备是否有合理的放置空间、电气精装点位是否满足相关要求、设备平台的位置、空间大小是否合理等。
结构方案设计
结构设计采用PKPM结构设计+revit集合插件出图方式。正向设计对计算模型的深度和精度有所提高。
在结构布置方案阶段,除了考虑结构设计因素外,BIM发挥可视化特点,可同时考虑结构布置对室内效果的影响。
助力外立面方案落地
在传统二维设计中,常常存在建筑结构设计不一致的问题,导致方案设计无法完全落地。BIM正向设计完美解决此痛点。
科教城项目建筑南北立面在奇偶层两侧构造均不同。对边户飘窗牛腿设置准确性要求高。
牛腿设计一旦奇偶层构造错误,就会极大影响建筑外立面效果。正向设计过程中通过建筑链接结构模型,对外立面效果与方案模型实时对比,及早发现问题。
同时,结构现浇线条不连贯,影响外立面效果这类问题也能彻底避免。
精装机电协同综合设计
在方案和施工图BIM设计过程中,机电协同精装、建筑结构开展了基于模型的综合设计。通过模型验证建筑、结构、机电,精装天花方案的合理性,并通过机电管综设计保证业主净高要求,提高室内空间的舒适度。
通过管线深化,新风空调管线合理避开客厅窗帘盒处的吊顶抬升。
深化卫生间管道,立管与降板折板梁碰撞,修改降板范围。
设备平台深化
设备平台设备管线的布置情况一定上影响了北立面的美观性。所以深化设备平台有一定的必要性。
原设备平台地漏与折板梁发生碰撞,地漏已经往内侧调整避开折板区。

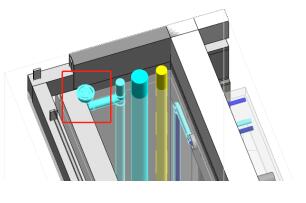

冷凝冷媒出墙后贴墙避开窗户,冷凝往下接入外机,冷媒往下通向地漏。
户型深化后整体效果:
设计模型
出图主体依托模型本身。
小区楼栋整体效果:
各专业出图
建筑专业:除了少部分如设计说明,通用节点详图之外,均为模型出图。
结构专业:为了提高出图效率,结构模型仅出模板图,楼梯详图,其余部分仍为2D出图。
暖通专业:所有平面图为模型出图,设计说明系统图为cad出图。
电气专业:线管根据业主需求进行建模,出图仍为模型线来表达。系统图均为cad出图。
水专业:所有平面均为模型出图,设计说明,系统图为cad出图。
户型出图
精装户型管线通过BIM深化后出图
模型复用
项目模型均采用旭辉标准建模,信息集成的颗粒度均满足旭辉模型交付标准。封装的楼栋,户型,空间构造通过旭辉平台分部入库,以达到其他项目复用需求。
模型算量
根据旭辉建模标准,所有模型构件按旭辉编码库进行构件挂码,且构件关系符合算量要求。通过旭辉平台插件,一键输出工程量明细表。
本项目从4月14日开始方案配合,五一正式启动施工图前制定BIM正向策略。到6月15日正式外审,再到如今配合设备厂家做户型深化,历时近半年。BIM真正意义上实现了贯穿整个设计周期的应用。
